RAZ DVA TŘI (návod)

Návod k montáži domku RAZ DVA TŘI

1. Domek musí být postaven na tvrdém rovném povrchu, doporučujeme betonovou desku, betonové patky, případně betonovou dlažbu, nebo cihly rozmístěné tak, aby se na ně rozložila váha domku. Pozor na straně domku, kde jsou vstupní dveře je nalepena samolepka s logem SKLÁDACÍ DOMKY. Před položením tedy otočte domek dveřmi tam, kudy budete vcházet.

2. Jeřábem, vysokozdvižným vozíkem, případně manipulátorem za pomocí vázacích kurtů přeneste domek ve složeném stavu na místo montáže, ještě před jeho položením do středu místa, kde bude stát a odstraňte klíčem kovová přepravní kolečka.

3. Odstraňte pásku, kterou je domek stažený, ze schůdků potom na drážku pod střechu z obou stran navlékněte černou těsnící gumu.

4. Zvedněte opatrně jedno křídlo střechy, podržte ho ve výšce a podepřete tyčí, nebo žebříkem, mezi stěny co budete vyklápět nalepte černou pěnovou těsnící samolepící pásku potom otevřete oba boky a položte střechu na ně.

5. Našroubujte na podlahu kovové nožičky, uvolněte pojistku na její položení a opatrně podlahu položte.

6. Seřiďte nožičky podlahy tak, aby vám lícovaly vždy s hranou boků domku a aby byly vždy ve stejné výšce

7. Bod 4.5.6. opakujte na druhé straně domku

8. Teprve po seřízení výšky podlahy z obou stran zvedněte poslední stěny, přidržte tak, aby lícovaly s hranou boků a stáhněte s citem samořeznými šrouby, musí vám sedět na předvrtané dírky, to samé udělejte na druhé straně domku. (případně můžete ještě před dotažením šroubů mezi stěny dát proužek bílého samolepící těsnění)

9. Čtyřmi stříbrnými delšími samořeznými šrouby na každé straně domku nezapomeňte přišroubovat střechu k boční stěně do předvrtaných otvorů, aby ji nemohl zvednout vítr.

10. Zamykací kouli rozpojte na dva díly přiloženou tyčkou, případně menším šroubovákem, udělejte otvor do dveří na jazýček a přišroubujte, nebo přinýtujte ji do vstupních dveří, na protistěně zámku udělejte otvor, kam bude zajíždět jazýček zamykací koule, přišroubujte, nebo zanýtujte i tento díl.

11. Vodotěsným izolačním tmelem (silikonem) zaplňte mezery z obou stran křídel střechy z venku, které vznikly uprostřed po jejich

vyklopení, aby do domku nezatékalo. Přišroubujte přiložené lišty do všech rohů domku.

12. Zajistěte odborné zapojení elektroinstalace

Důležité:

K montáži je potřeba minimálně tři pracovníky.

Oba konce podpěry musí být pokryty měkkým materiálem, aby nedošlo k poškození stěn, při instalaci dodržujte bezpečnostní předpisy, pracovníci musí mít při instalaci na hlavě ochrannou přilbu.



Video: https://www.youtube.com/watch?v=dHgA0aSsA04&t=0s

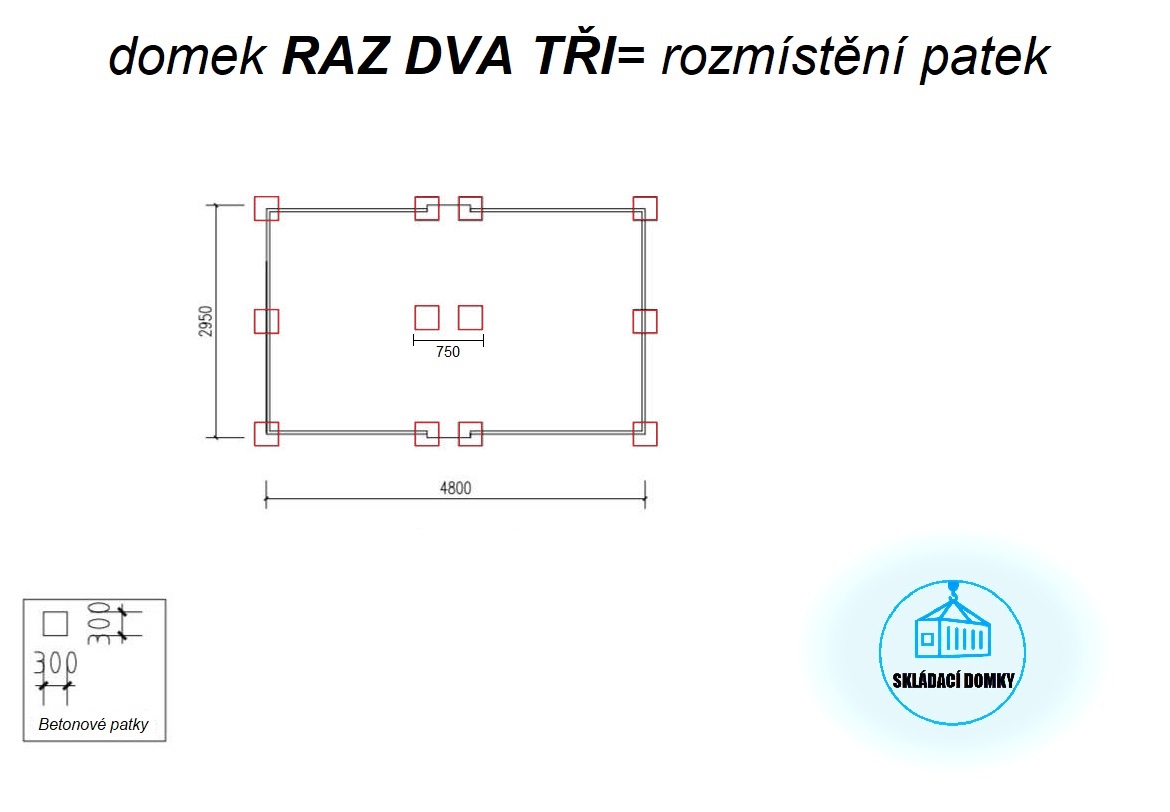

domek RAZ DVA TŘI= rozmístění patek 1



Záznamy nebyly nalezeny...

včetně dveří
včetně dveří
včetně oken
včetně oken
včetně elektroinstalace
včetně elektroinstalace
můžeme zajistit dopravu autem s rukou
můžeme zajistit dopravu autem s rukou
